美原モデルハウス
工程進捗
-
- 1
- 基礎工事
-
- 2
- 上棟
-
- 3
- 造作工事
-
- 4
- 内装工事
-
- 5
- 外構工事
-
- 6
- 竣工
-
- 7
- オープン!
2021年01月13日
工事スタート!

地鎮祭も無事に終わり、いよいよ工事スタートです。
2021年01月15日

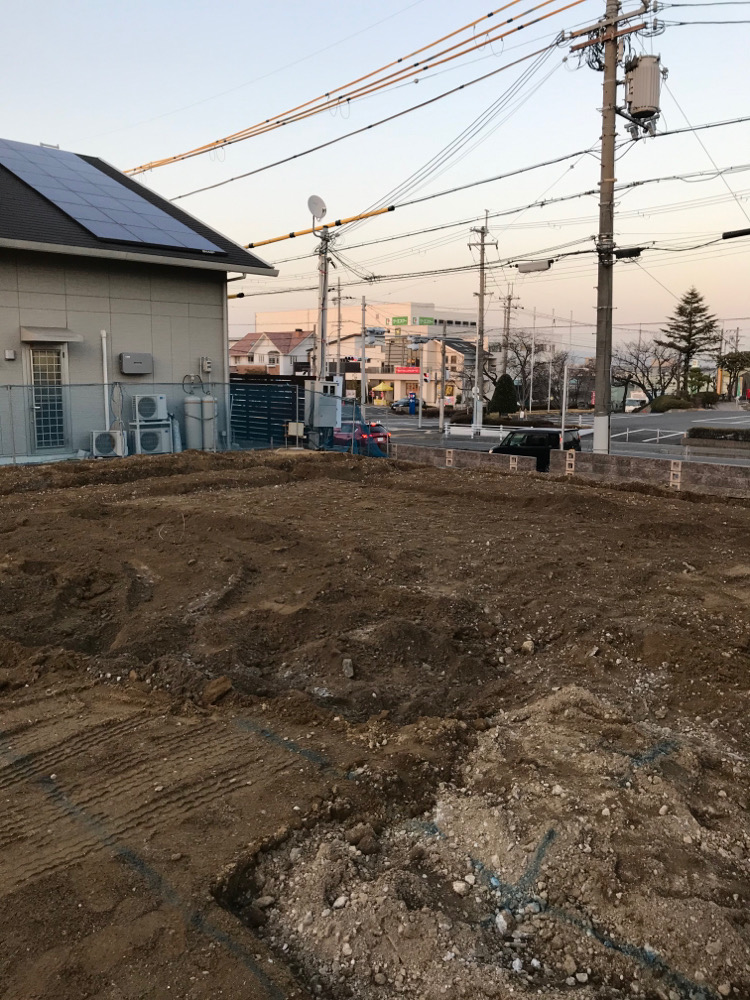

基礎工事がはじまります

敷地を掘削し、基礎工事の準備が始まりました。
2021年01月25日

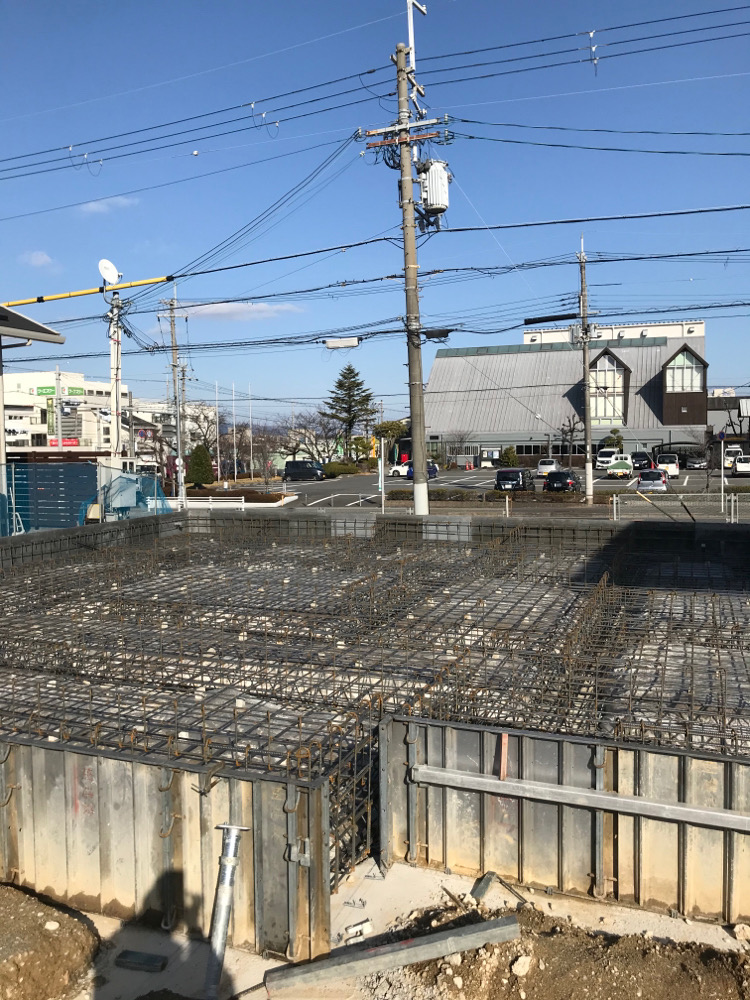

配筋工事

基礎の配筋と型枠が入りました。
2021年01月26日
上棟準備

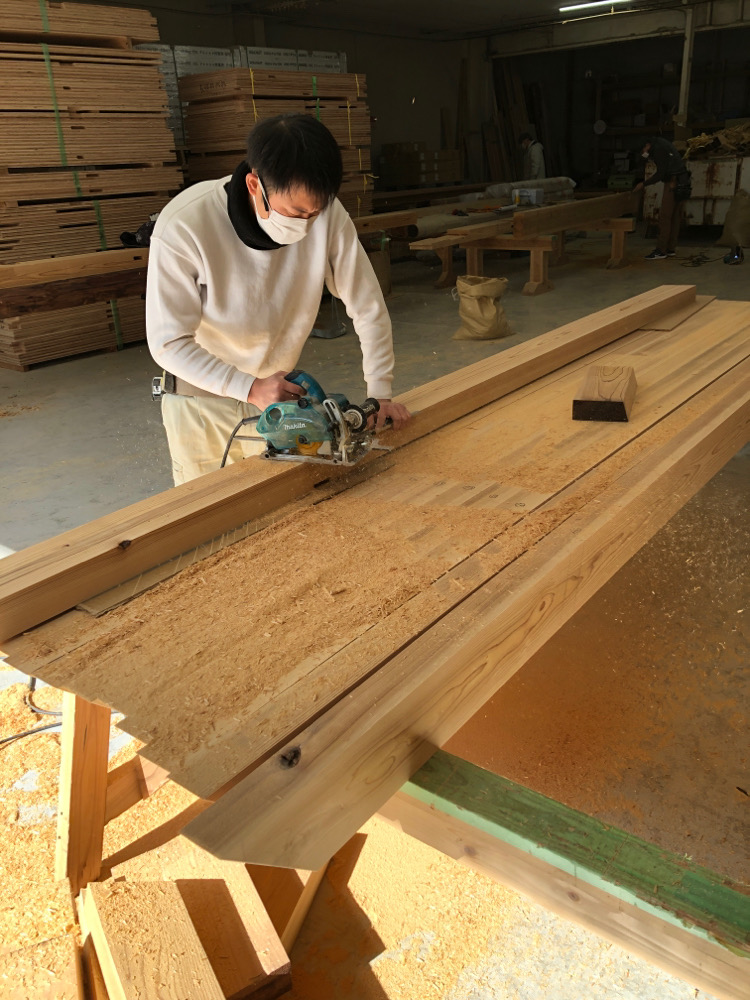

美原倉庫では上棟に向けて、梁などの手刻みが進められています。
2021年01月29日

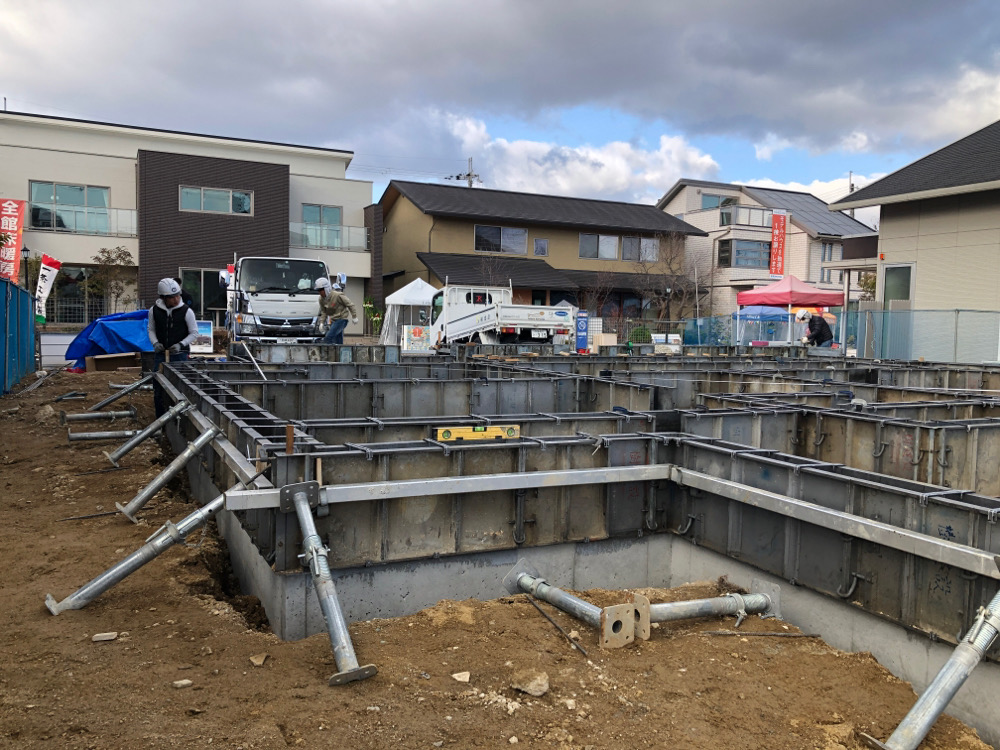

型枠工事

基礎の立ち上がり部分の型枠を組んでいきます。
2021年02月04日

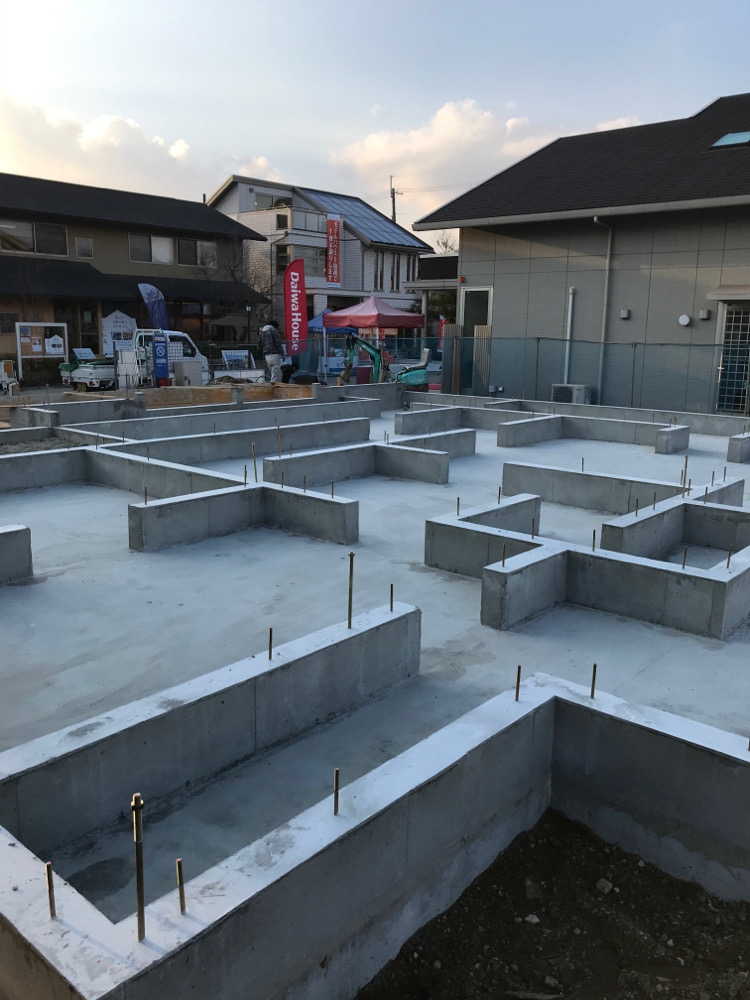

基礎完成

基礎が仕上がりました。
2021年02月10日
上棟準備

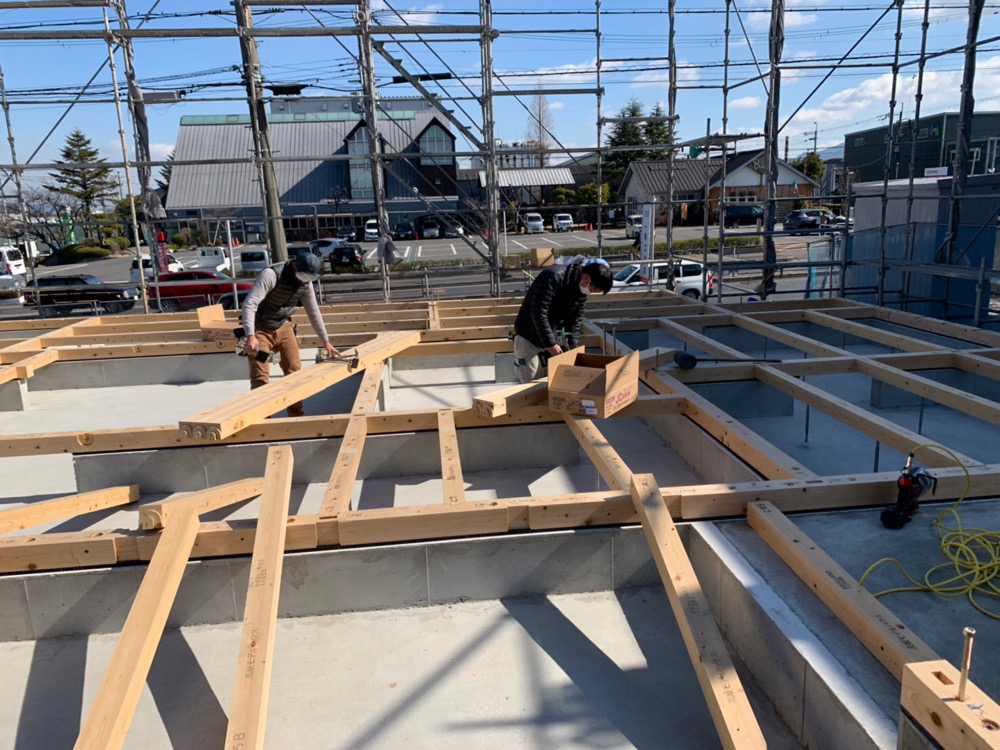

大工さんによって現場で土台敷きが進んでいます。
来週はいよいよ上棟です。
2021年02月17日

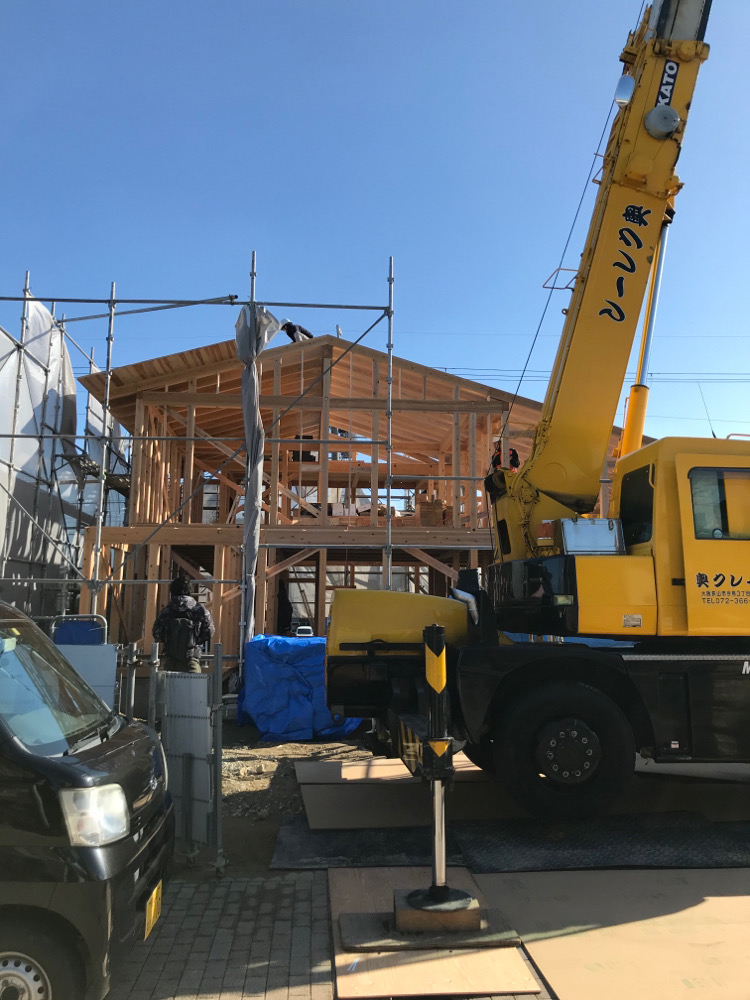

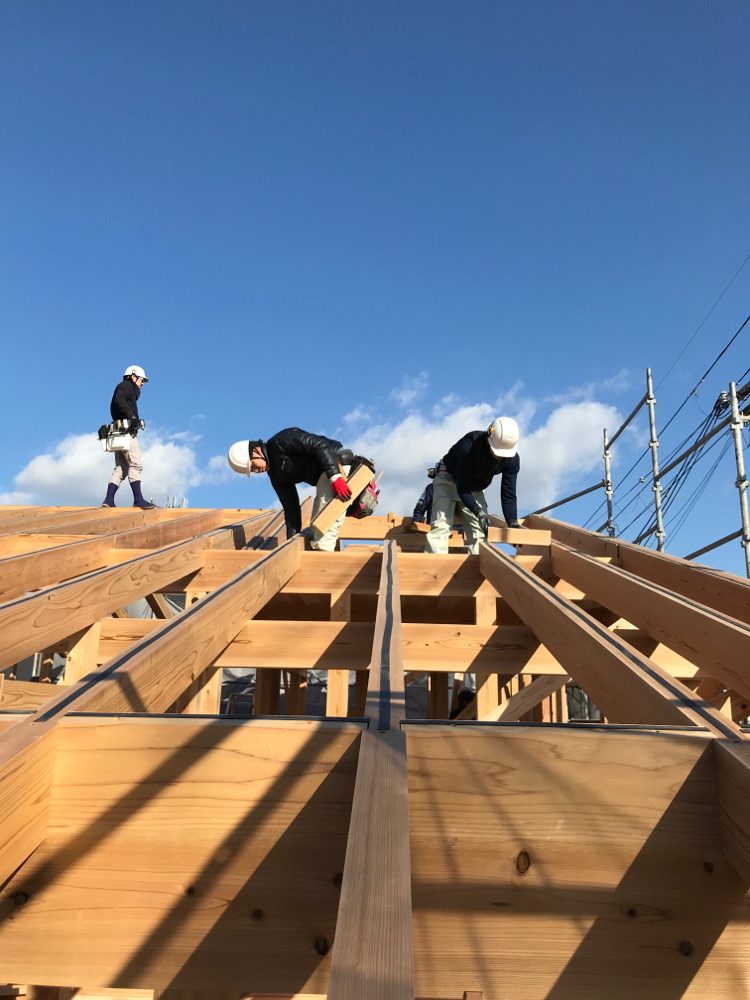

祝! 上棟!!

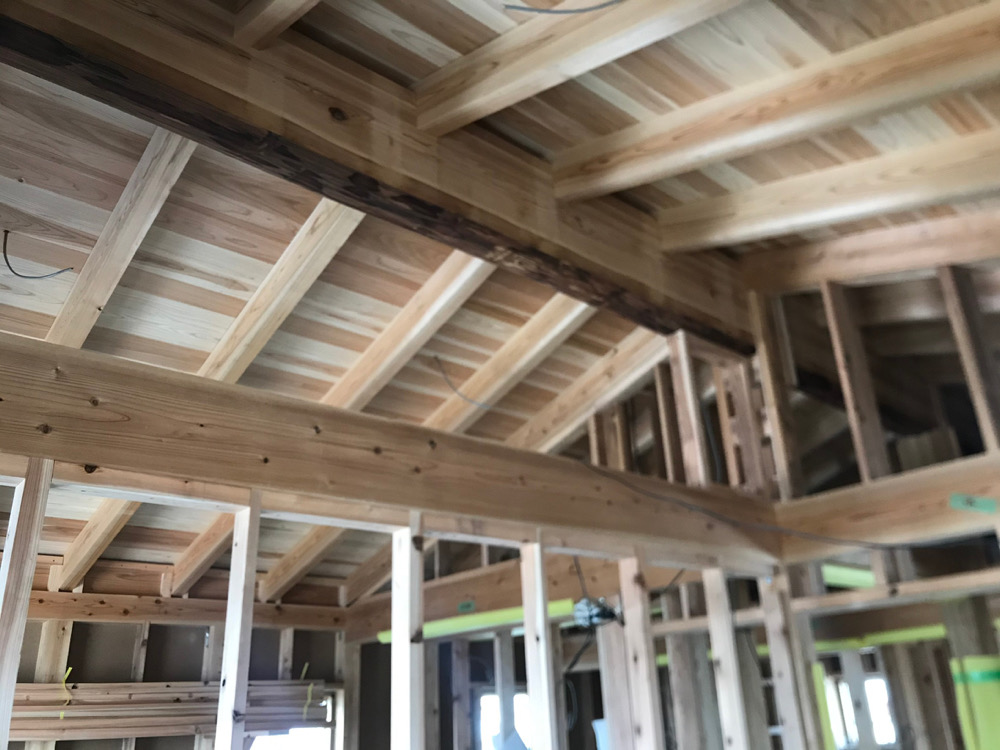

2/15・16・17 の3日間で無事上棟しました。
これから大工さんによる造作工事が始まります。

2021年02月26日

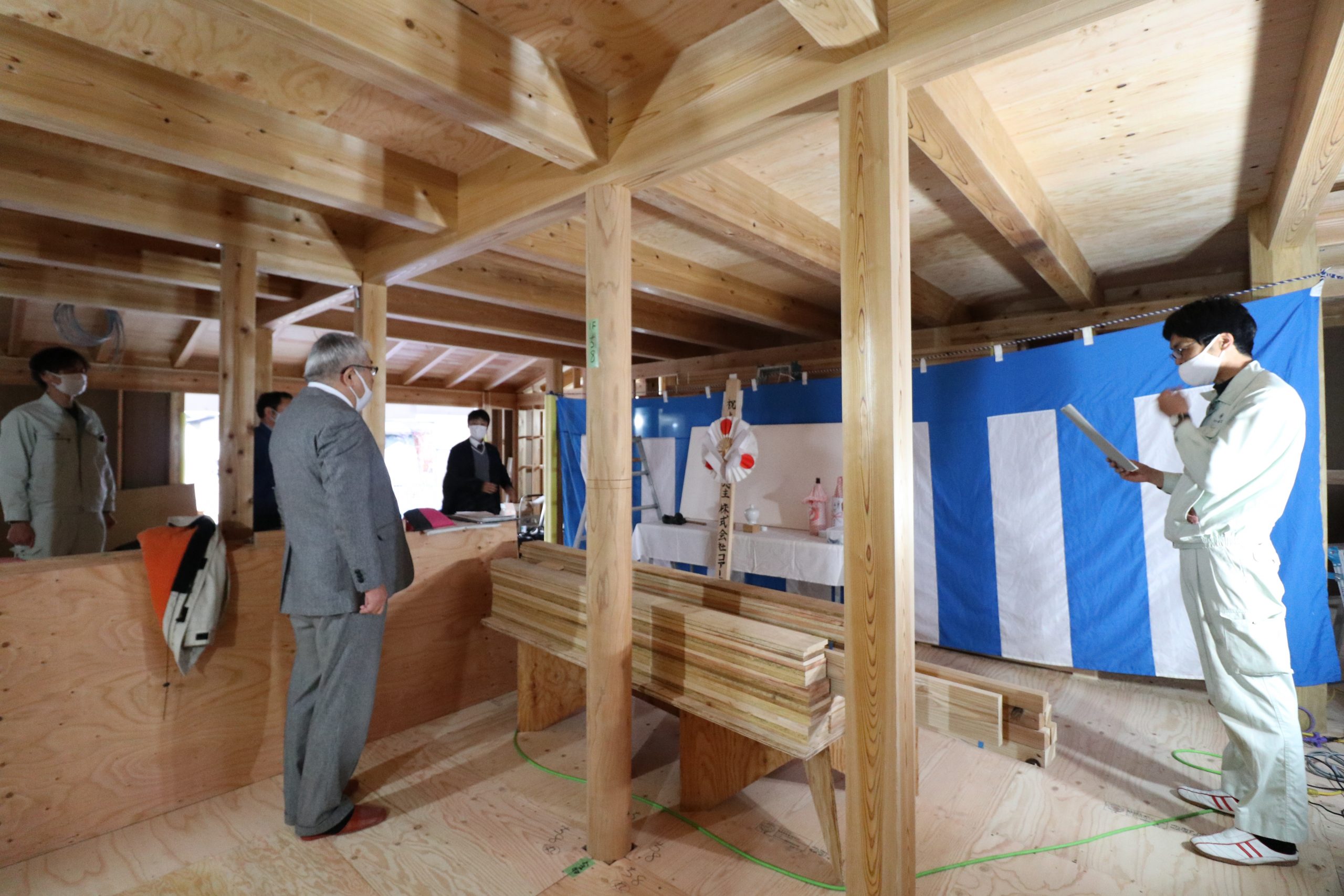

上棟式

住宅展示場内という事もあり、簡易にはなりましたが、上棟式を執り行わさせて頂きました。

2021年03月04日

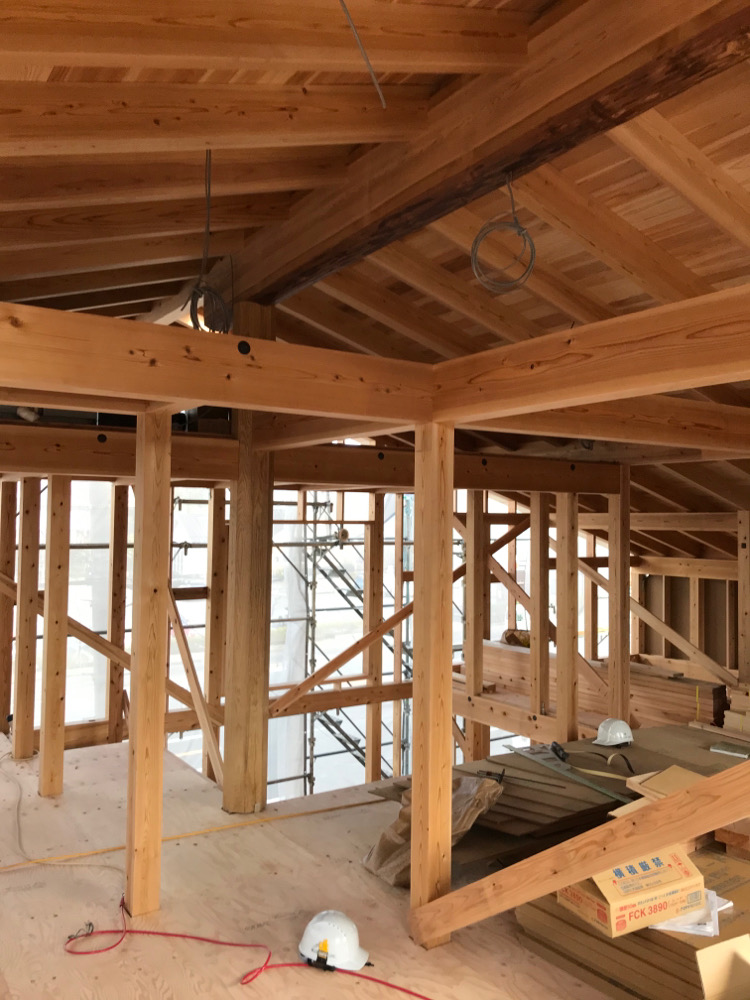

屋根工事

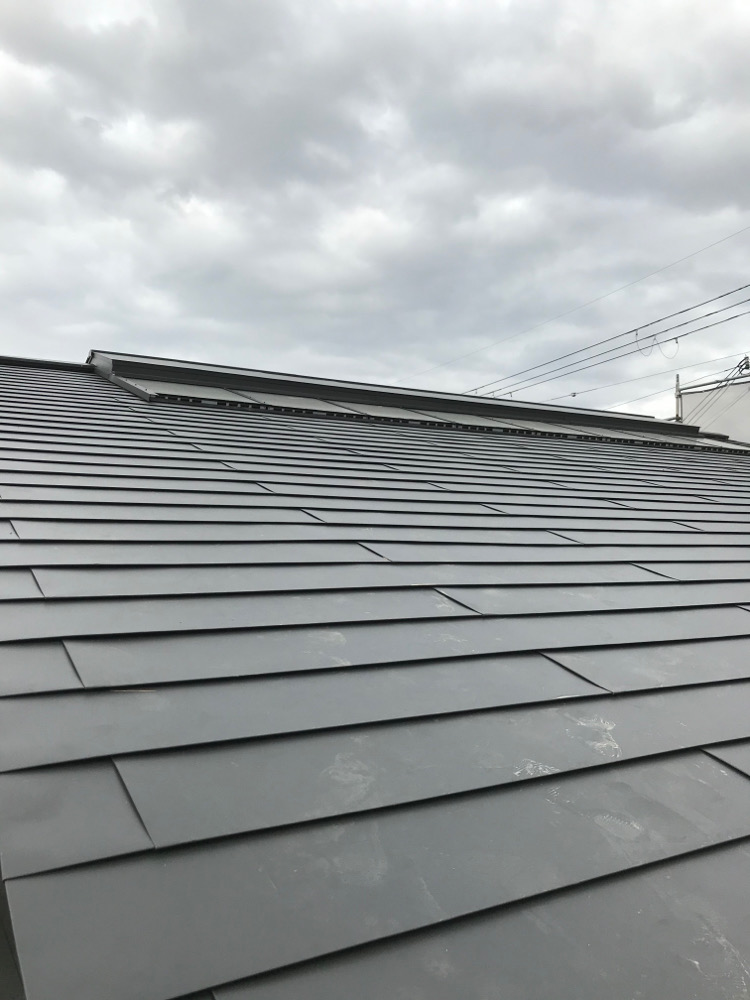

屋根工事が完了しました。
美原モデルハウスはOMX(暖房・冷房・給湯・換気が1つで出来るシステム)搭載のモデルハウスです。
2021年03月11日

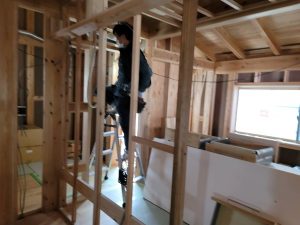

造作工事中

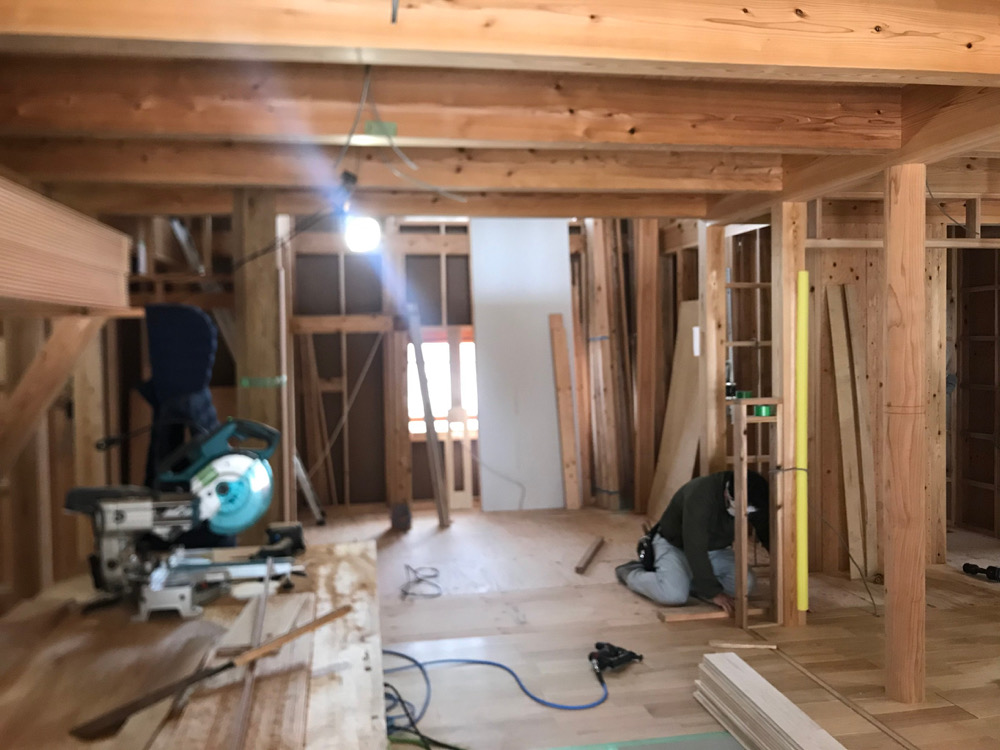

大工さんの造作工事が進行中です。

2021年03月19日
内部工事進行中!

内部の間仕切りが進んでおります。
電気業者さんも大工さんと共に配線工事を行ってくださっております

外部では左官業者により外壁のモルタル工事が進んでおります。
しっかりモルタルを乾かして、吹付工事に進みます。
どんな色の外壁になるのか楽しみにしてください!
2021年03月25日

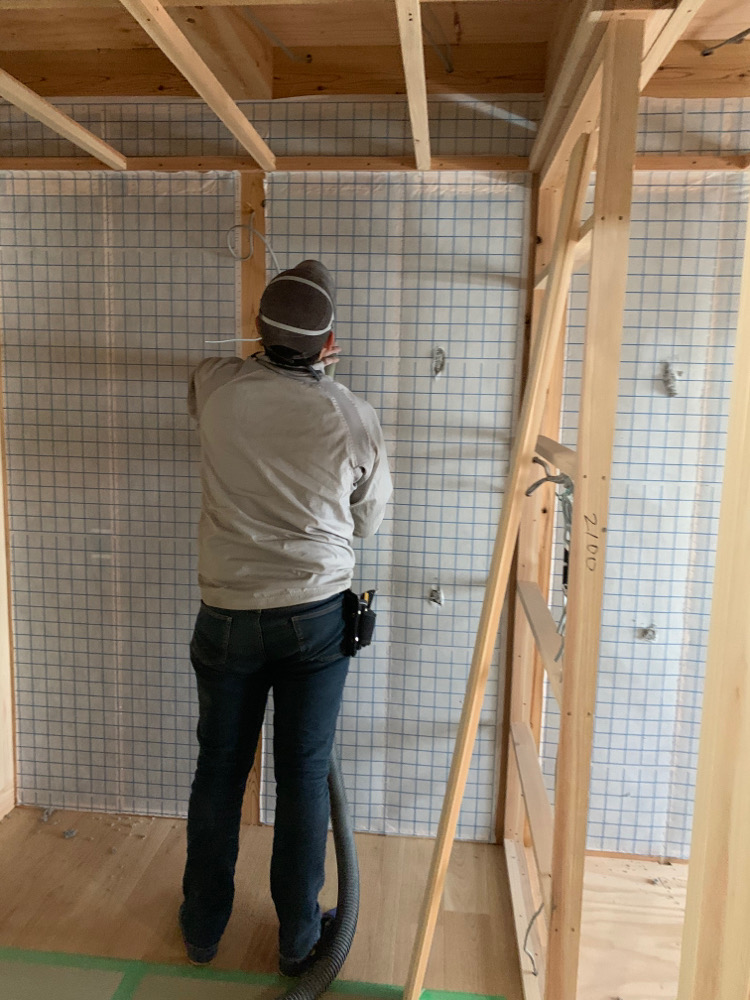

断熱材の充填完了!

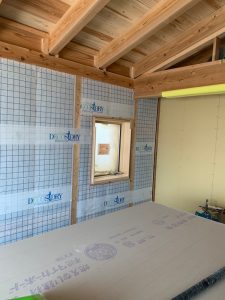

断熱材の施工が完了しました。
美原モデルハウスでは断熱材にセルロースファイバーを使っています。
柱と柱の間にみっちりとセルロースファイバーを敷き詰めれらるので断熱効果や気密性が高くなります。
※セルロースファイバー:新聞紙を繊維状にしたもの。

2021年03月25日

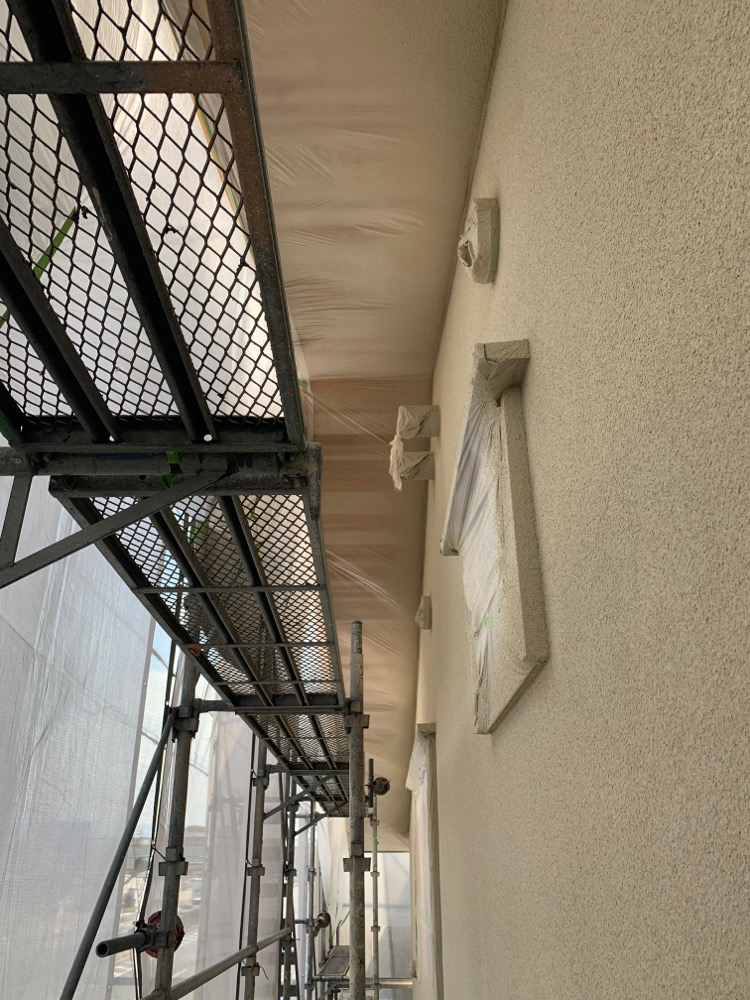

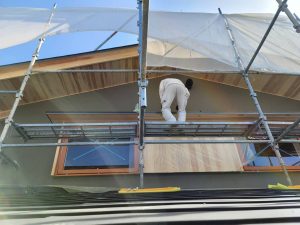

外壁塗装

外壁の塗装が完了しました。
色は落ち着いたベージュです。
2021年04月02日

足場外し

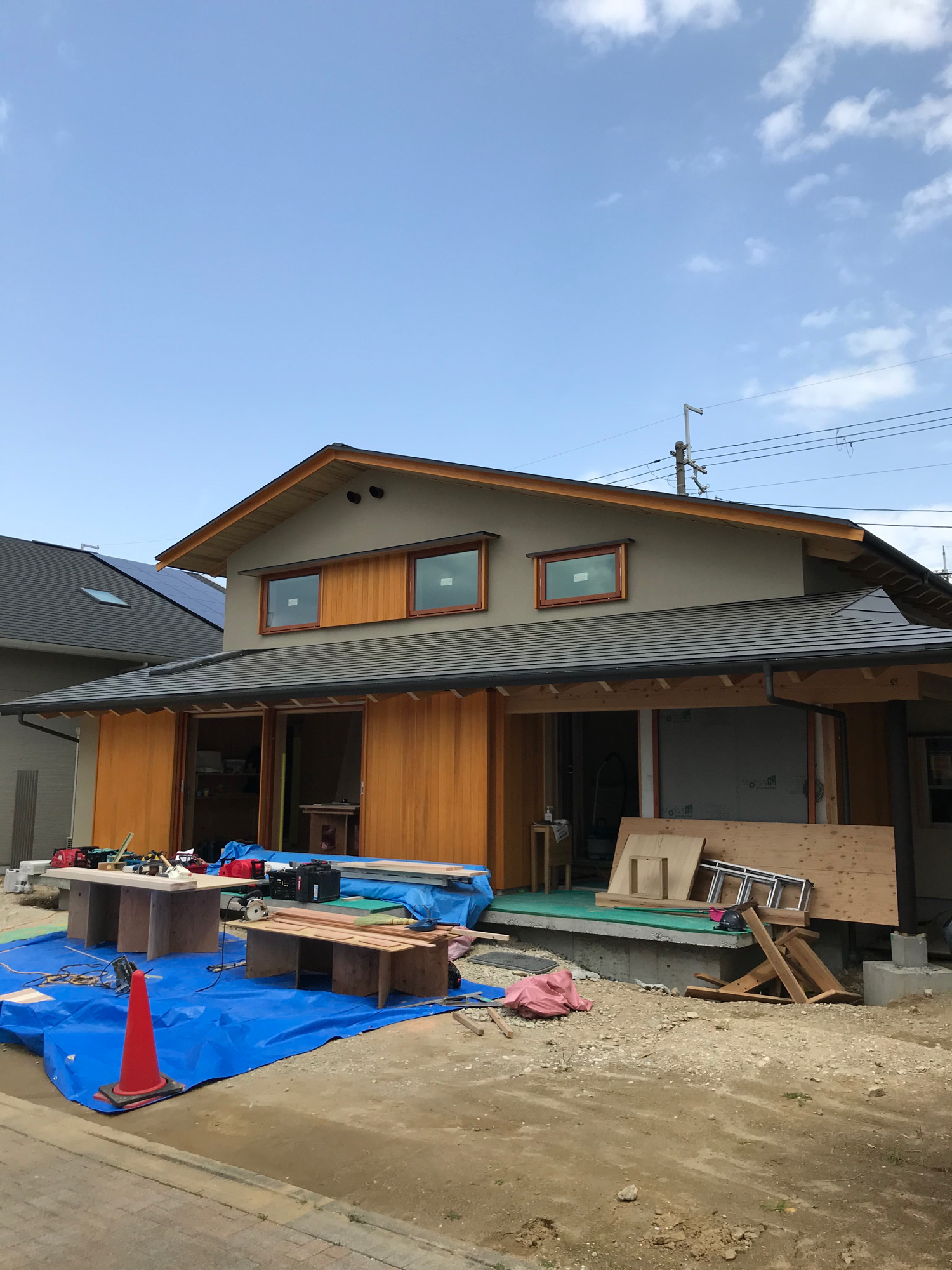

足場も外れ、建物の全景が見えてきました。
2021年04月08日
左官工事

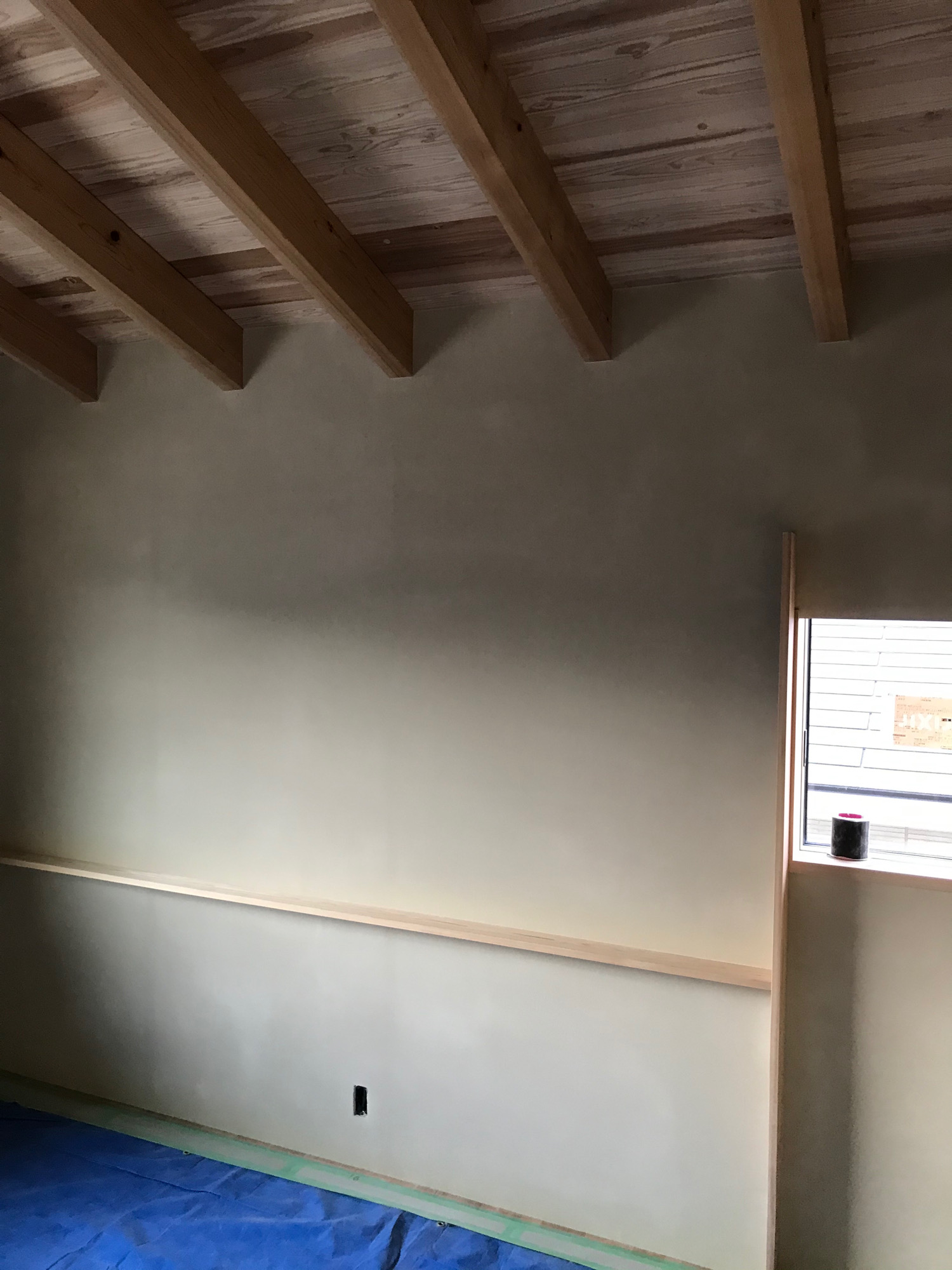

内壁の左官塗りを進めて頂いています。
2021年04月12日

外構工事進捗中

モデルハウスの外構工事が始まりました。
2021年04月14日
玄関タイル

ガーデンリビングとなる玄関のタイル敷きが完了しました。
2021年04月24日

引き続きの外構工事

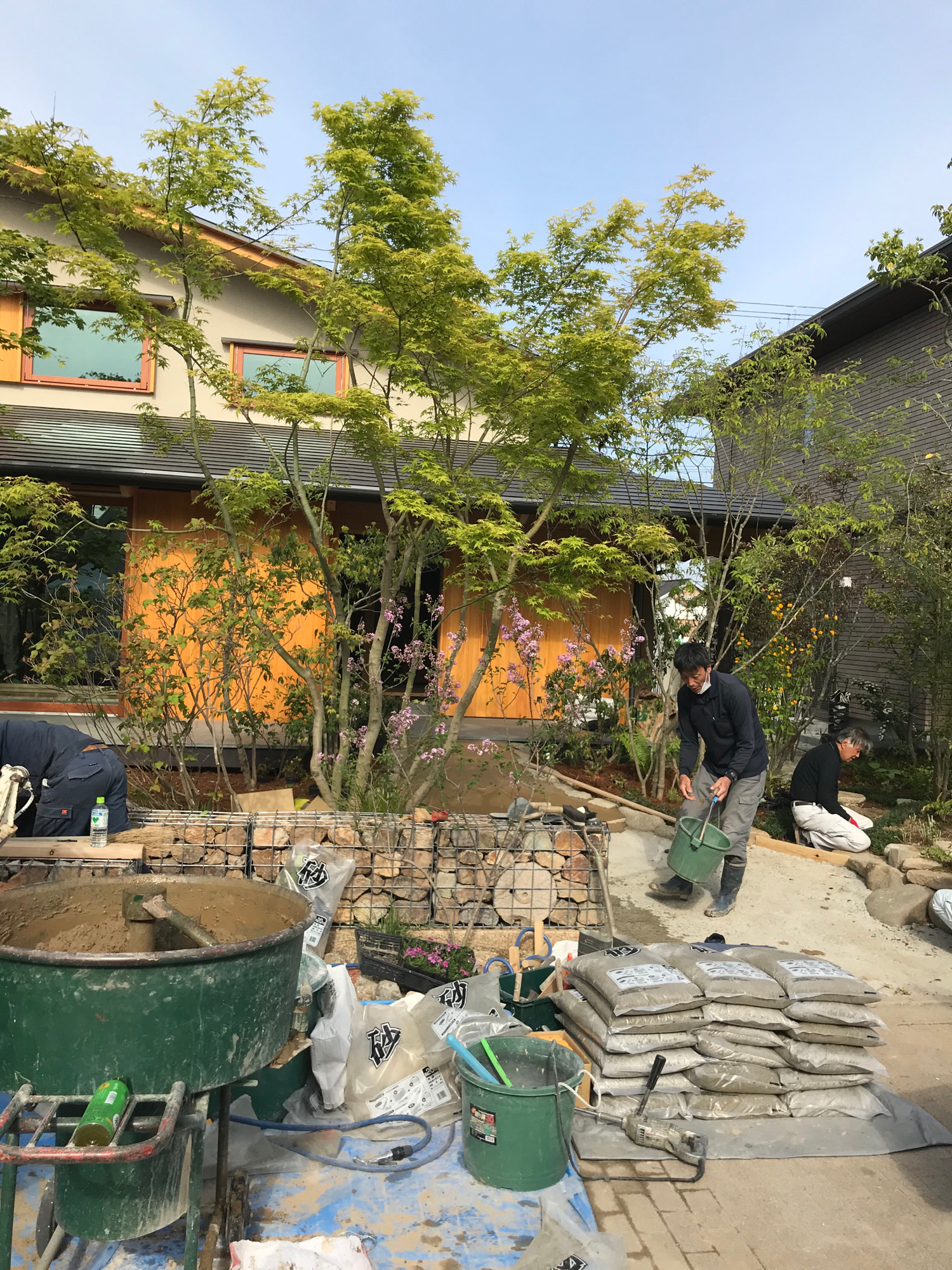

引き続き、外構工事を進めています。
スロープ工事も進んでいます。

2021年04月29日
祝!オープン

4/29 美原モデルハウスがオープンしました!
