家族が集う大きなリビングに和Barがあるお家

工程進捗

  • 1
    着工
  • 2
    基礎工事
  • 3
    上棟
  • 4
    造作工事
  • 5
    内装工事
  • 6
    外構工事
  • 7
    お引渡し

2021年07月29日

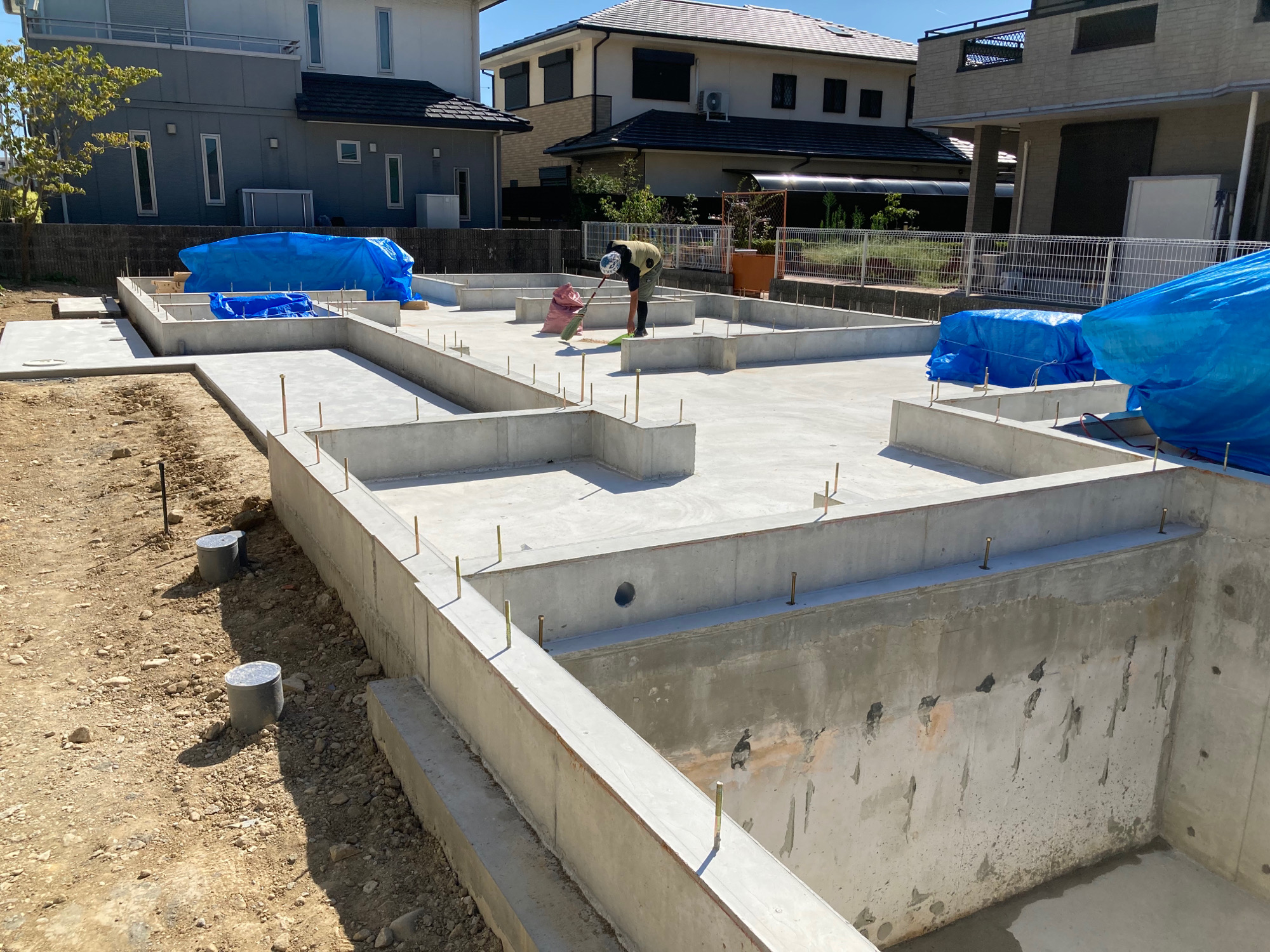

基礎工事が始まりました。

基礎工事が始まり

掘削の作業から開始しています。

2021年08月07日

引き続き基礎工事を進めています。

基礎の配筋作業に続いてコンクリートの打設や型枠の作業を進めました。

2021年08月28日

構造材が搬入されました。

本日より大工さんが現場に入り 作業が始まりました。

月曜から土台敷きが始まります。

2021年09月01日

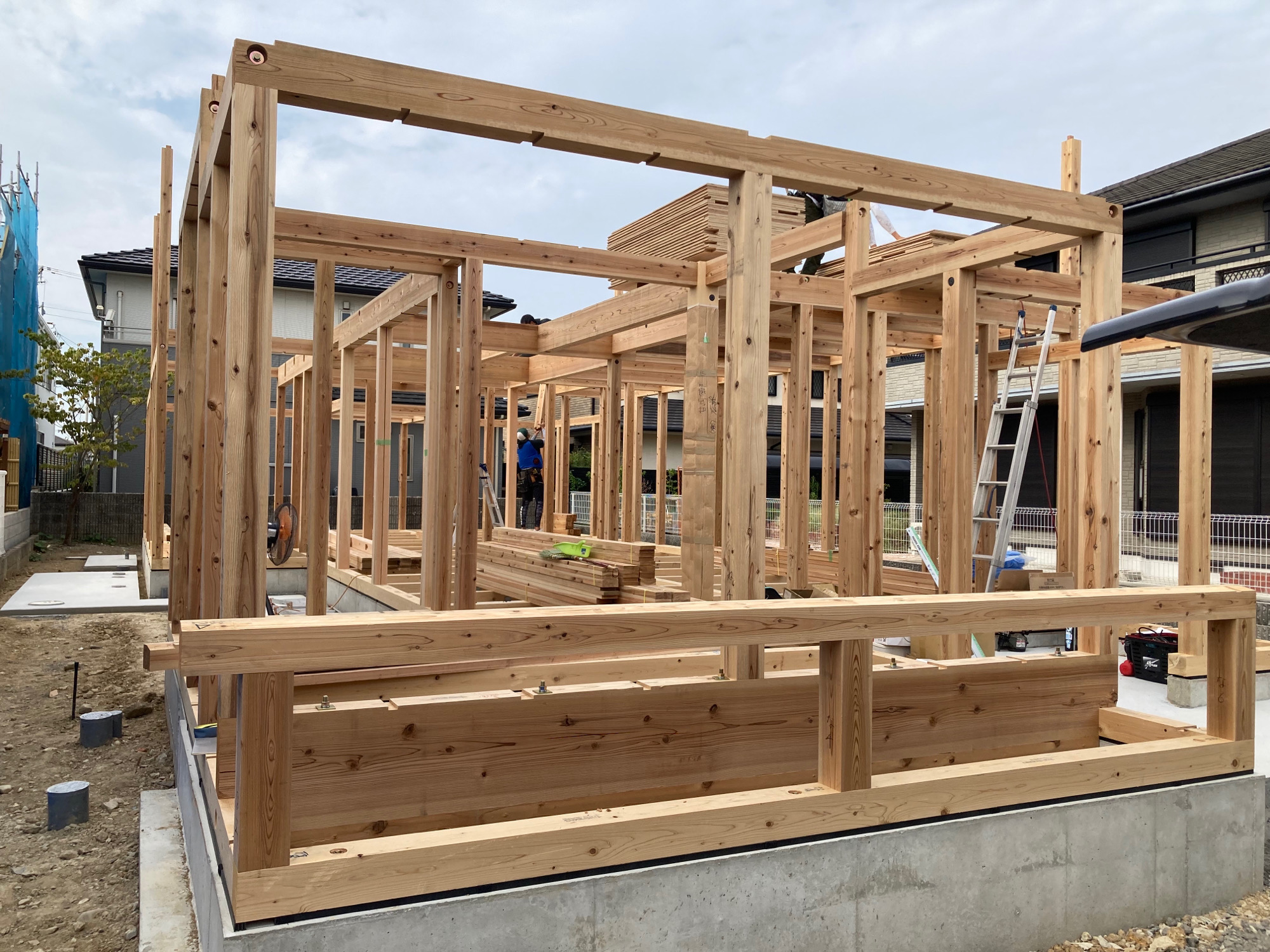

上棟作業

上棟作業、進行中。

1階の柱を立てています。

2021年09月10日

床下の配線逃げ工事を行いました。

床下断熱材を敷き詰めた後、水道屋さんや電気屋さんに床下部分の逃げ工事を行なって貰いました。

2021年09月14日

外張断熱を施工しています。

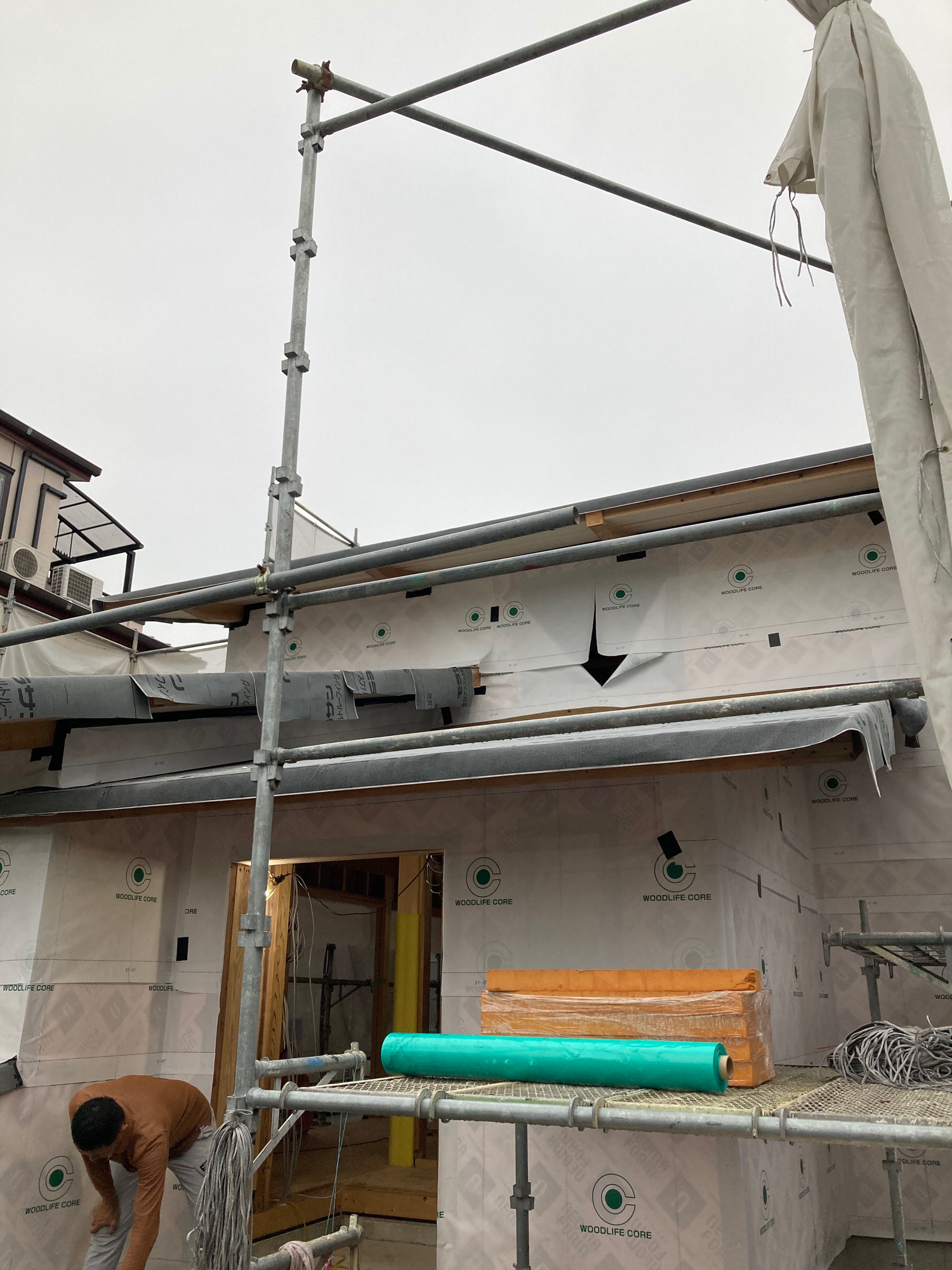

大工さんが外壁周りにネオマフォームという断熱材を施工しています。

建物をぐるっと覆う工法で断熱効果がバツグンです。

2021年09月19日

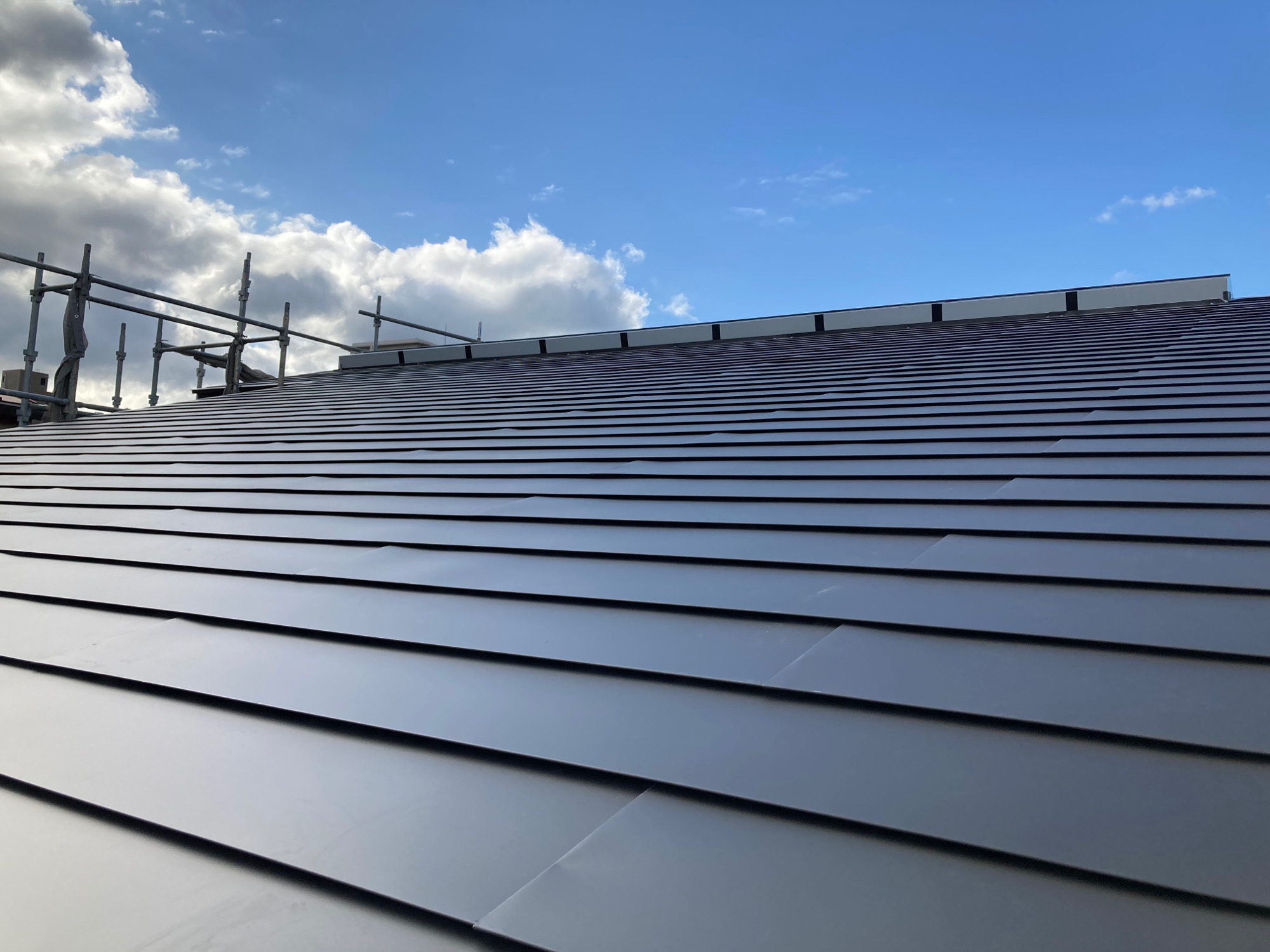

屋根の仕上げ工事中です。

屋根の仕上げの板金工事が行われています。

屋根材はガルバリウム鋼板 いぶし銀と青空のコントラストが美しいです。

まもなく完了、今回の台風の影響もなくて一安心です。

2021年09月21日

木工事中①

黒川棟梁がフローリングや間仕切り壁を施工する準備として、墨出しをしています。

先日、お施主様と打合せをしたニッチの下地もできました。

2021年10月09日

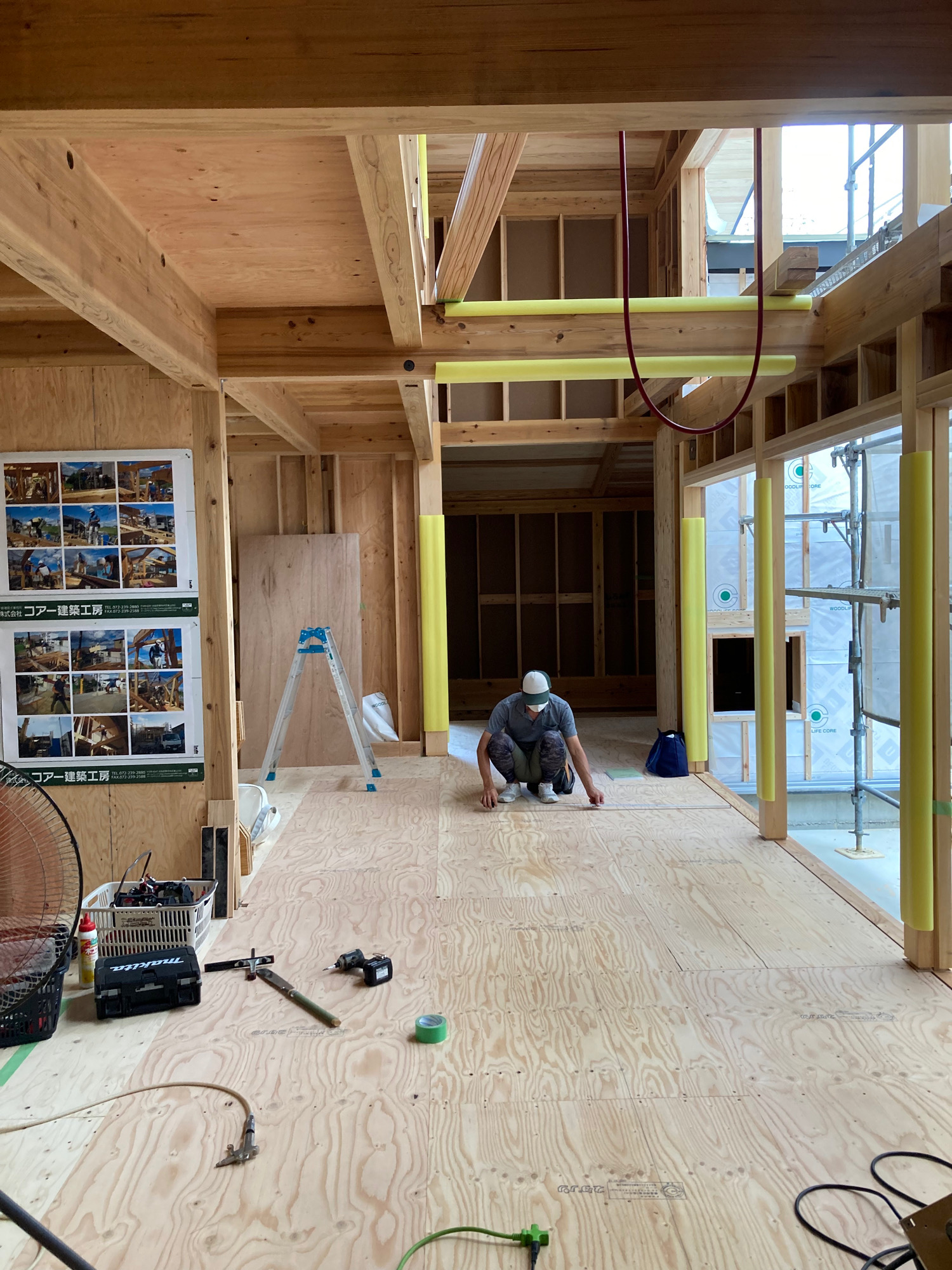

引き続き、造作工事中です。

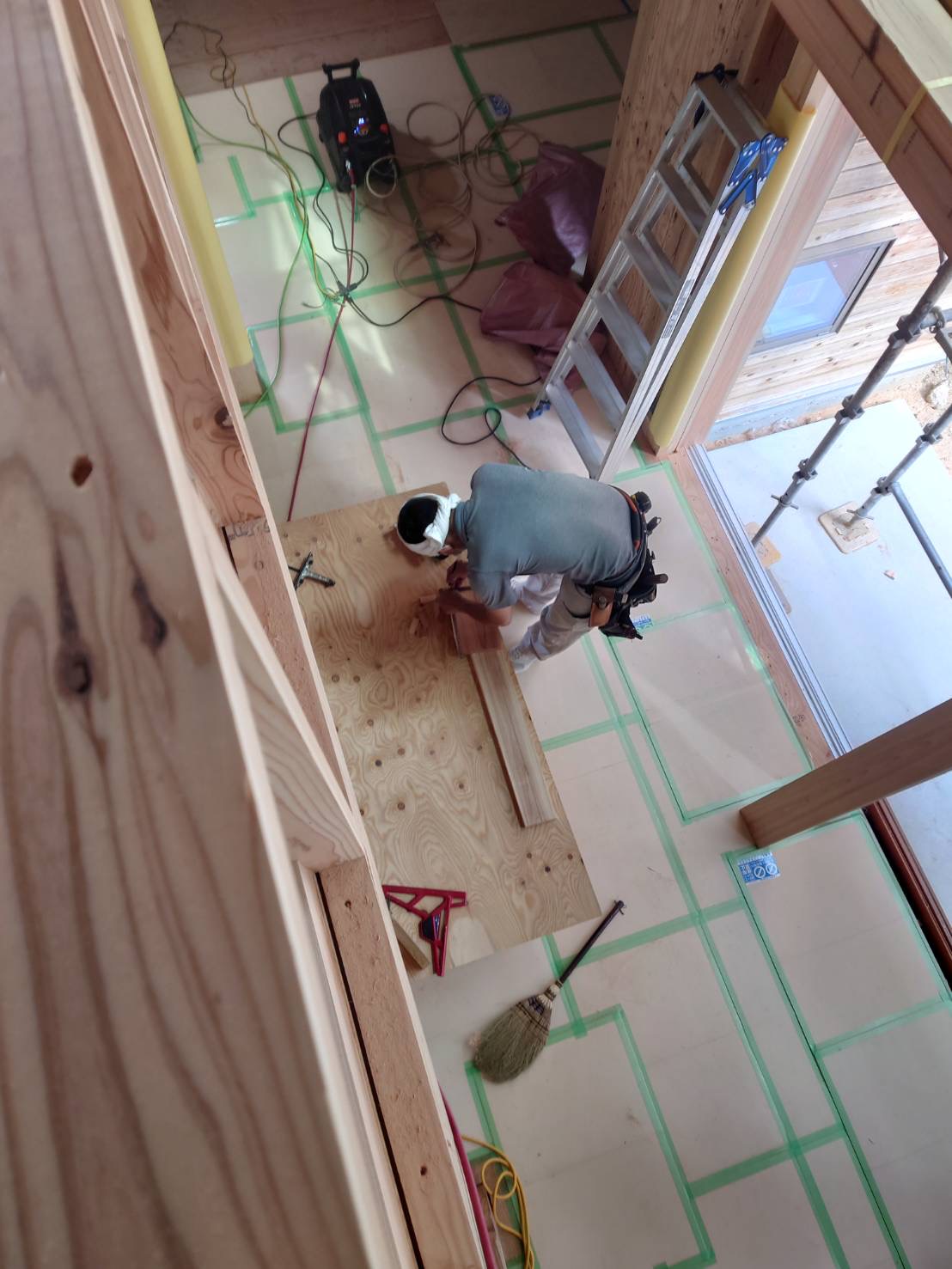

フローリング貼の作業も終わり、枠材の取付等大工さんの造作工事中です。

電気屋さんも進捗に合せて配線工事の続きを進めています。

2021年10月16日

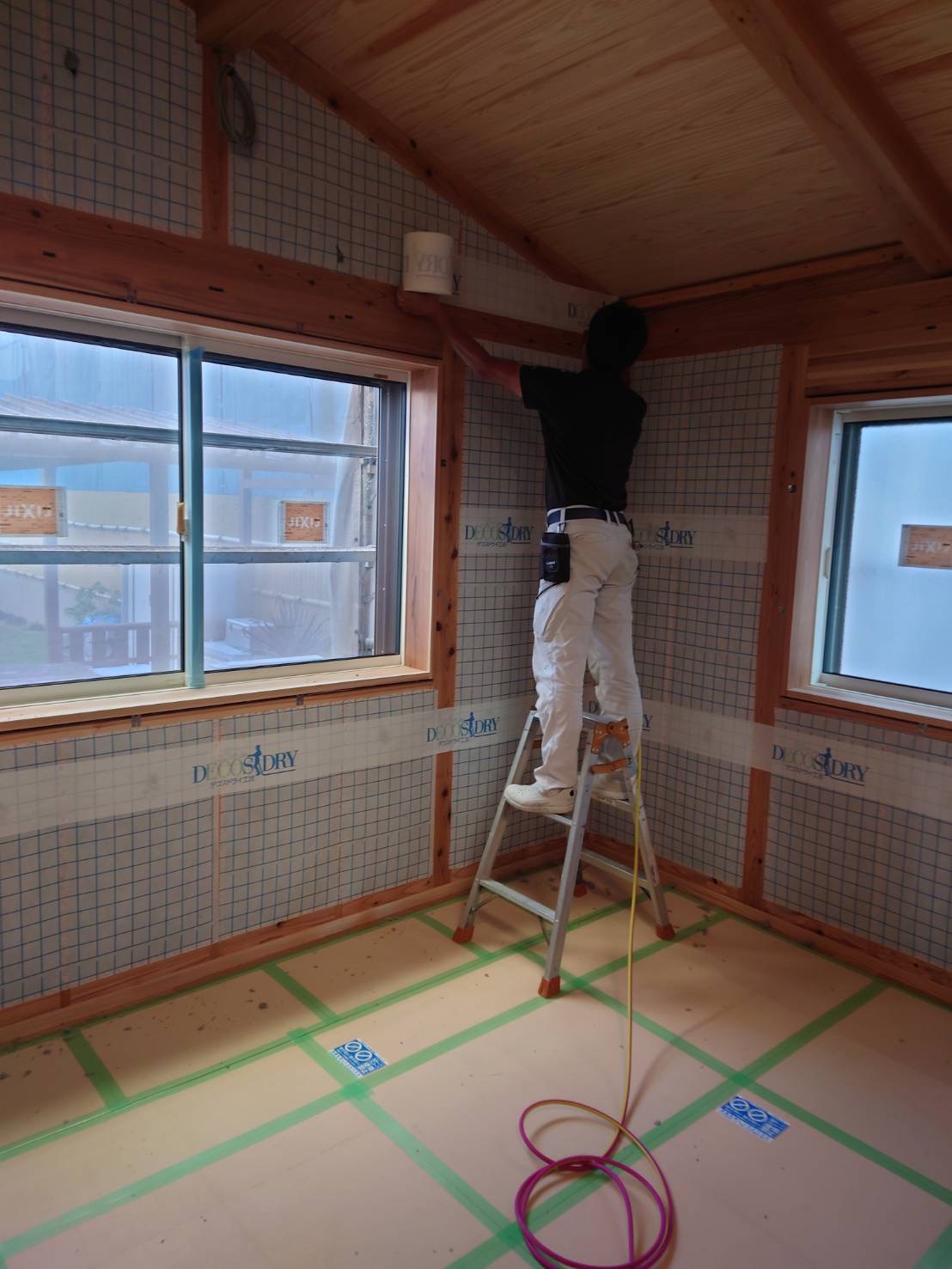

断熱工事を行いました。

断熱材のセルロースファイバーを充填しました。

2021年10月20日

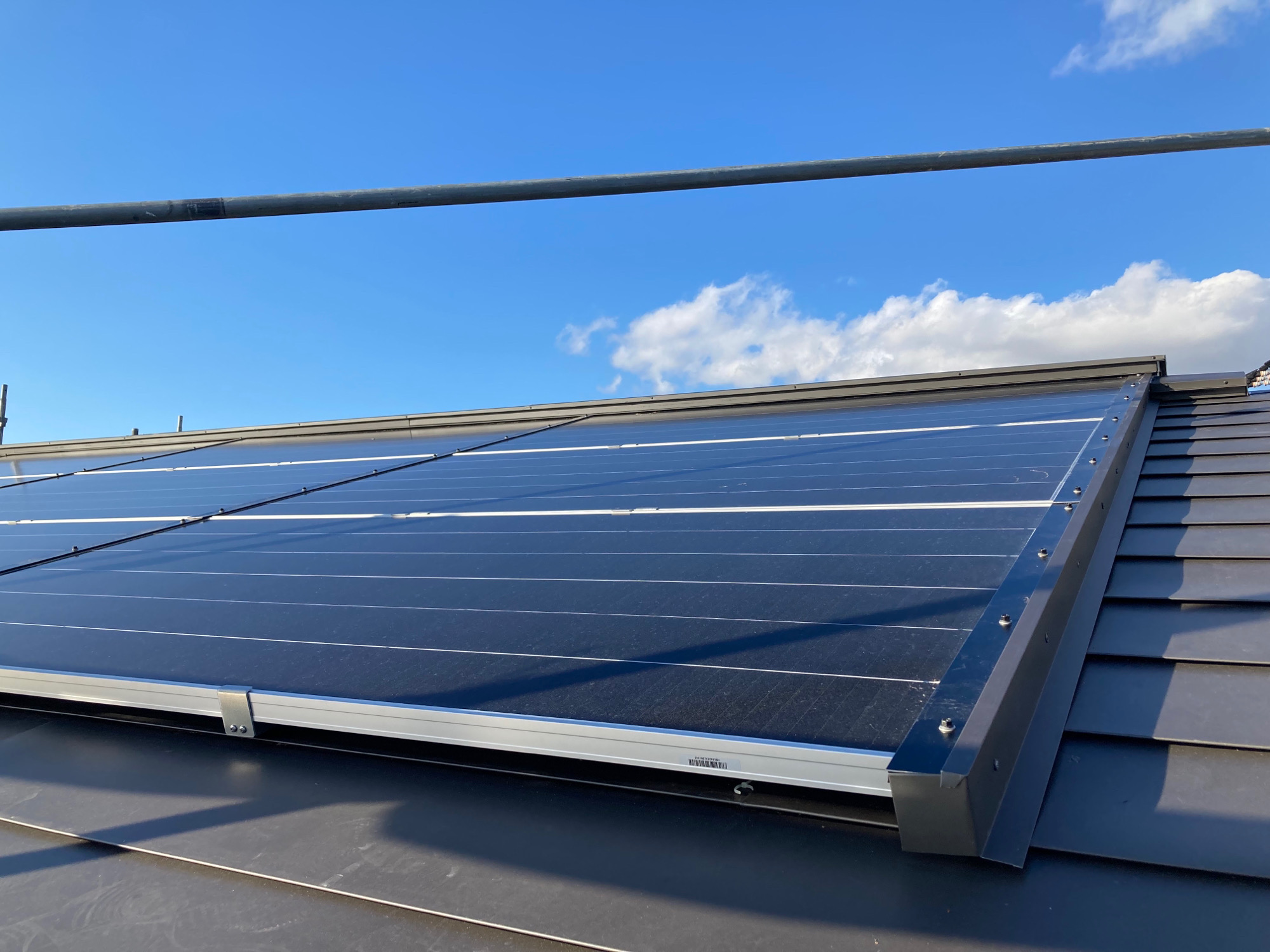

太陽光パネルが設置されました

太陽光パネルが設置されました。

2021年10月30日

外壁のラス貼を行いました。

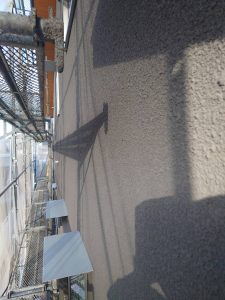

外壁部分のフェルト、ラス貼の作業を行いました。

続いて左官屋さんにモルタル塗りの作業に来てもらいます。

2021年11月04日

外壁もモルタル下塗りを行いました。

外壁部分のモルタル下塗りを行いました。

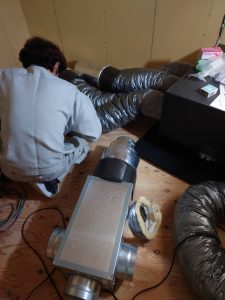

内部は大工さんの階段設置、電気屋さんにOMXのダクト工事をして貰いました。

2021年11月13日

外壁のモルタル上塗りを行いました。

左官屋さんの外壁モルタル上塗り作業を行いました。

大工さんの作業ももう少しで一旦完了の予定です。

2021年11月27日

外壁の吹付塗装を行いました。

塗装屋さんに外壁の塗装作業を進めていただいています。

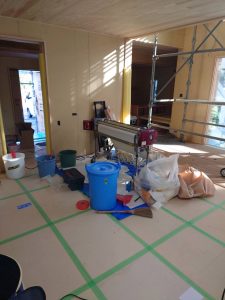

平行して内部はクロス屋さんの作業を進めています。

2021年12月04日

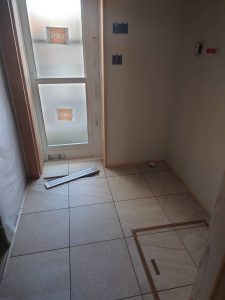

タイル貼の作業を行いました。

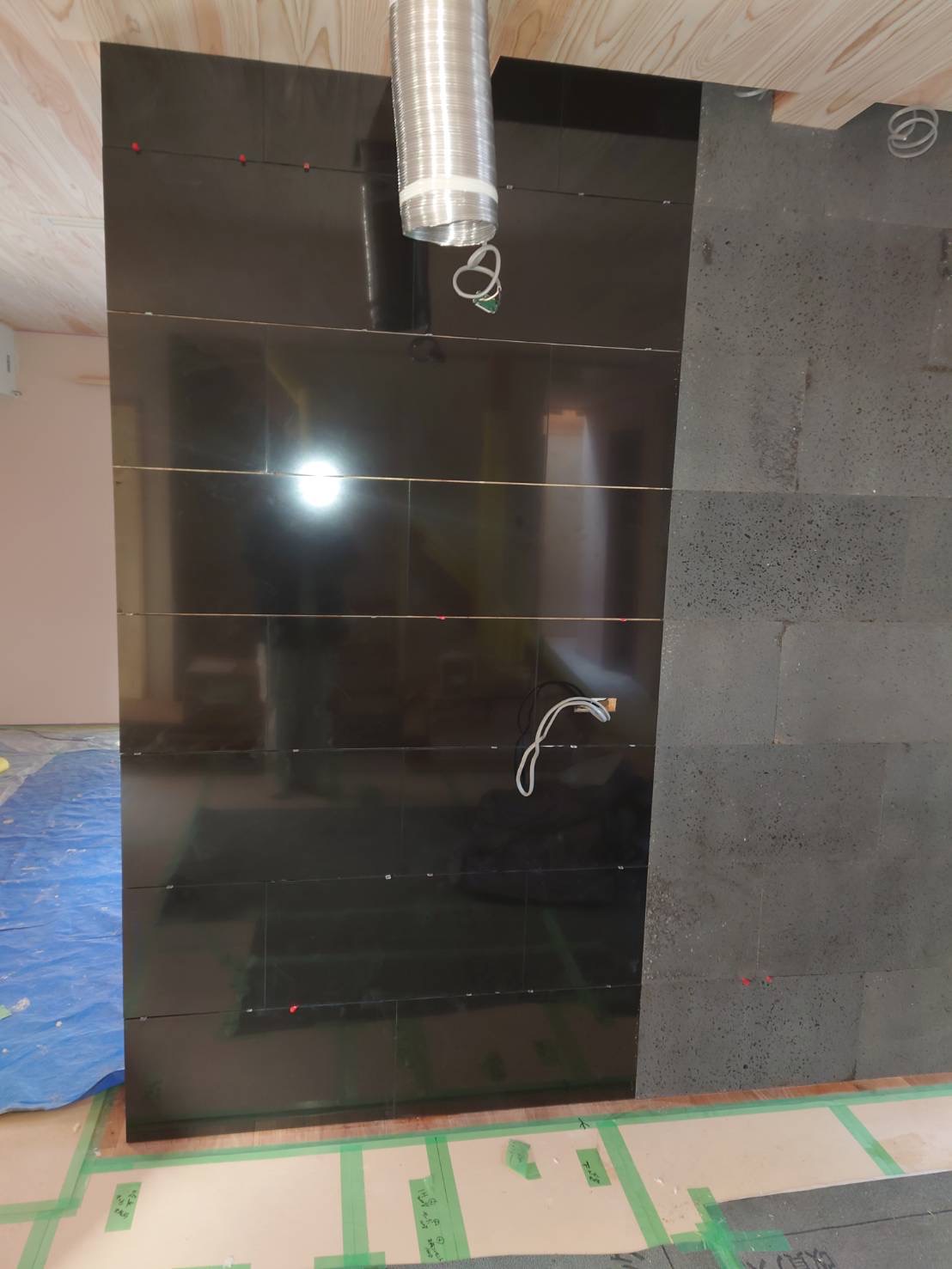

水廻りの床やキッチン横のアクセント壁のタイル貼工事を行いました。

外壁塗装の作業も完了しました。

2022年02月03日

門屋工事

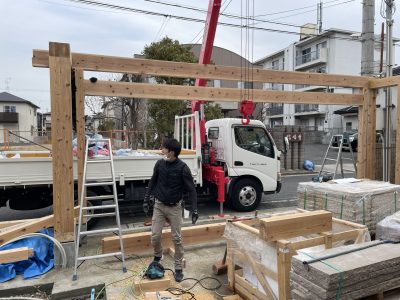

新築の時と同じように、コンクリートの土台の上に桧の120角を敷き、その上に杉の柱を立てていきます。

そこに6m以上の杉の梁をクレーンで吊って載せます。

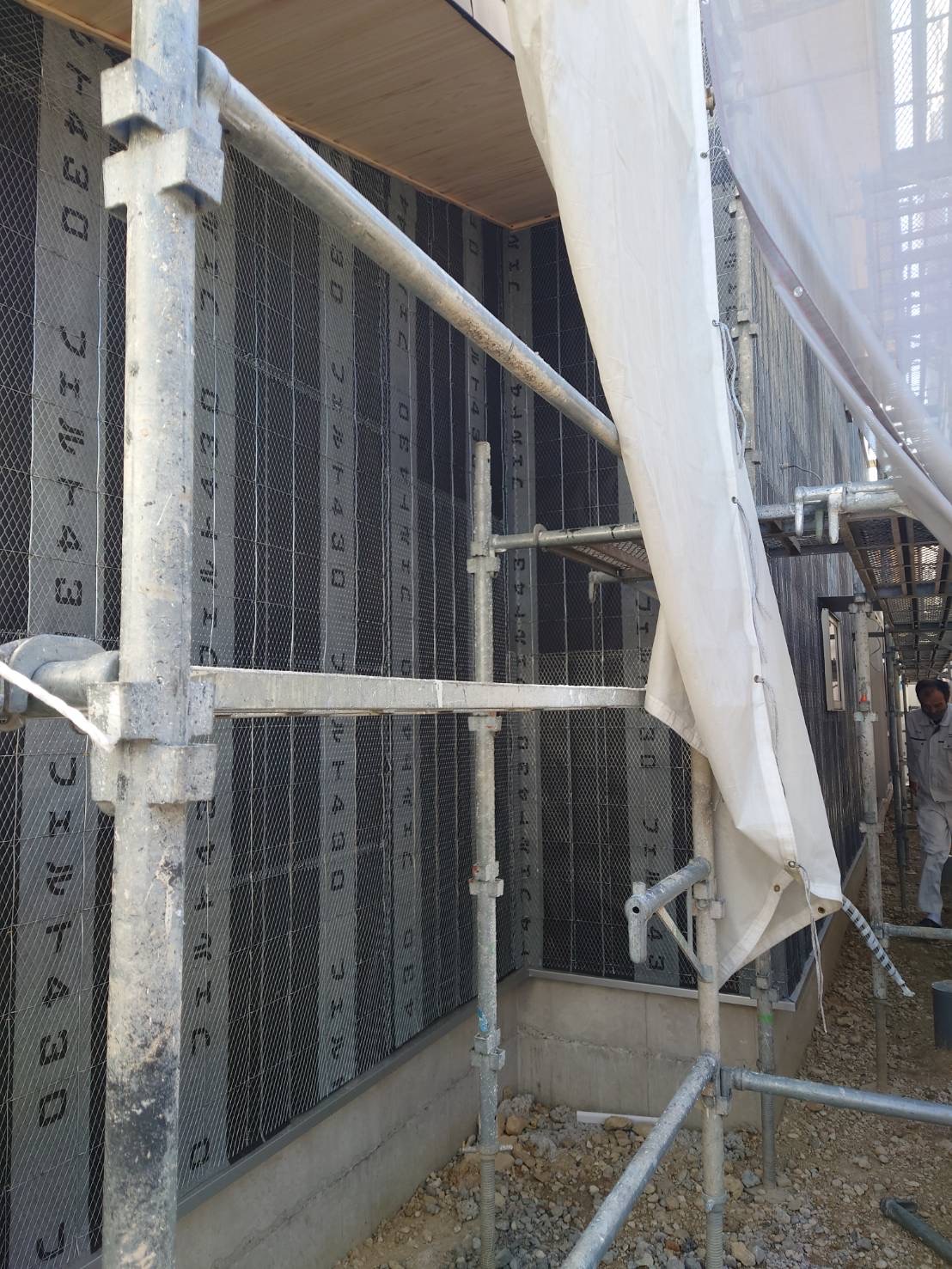

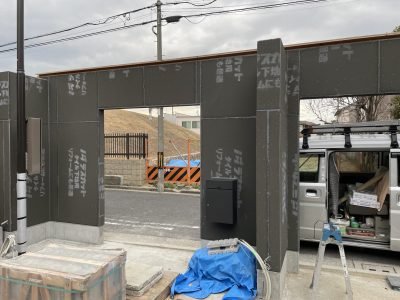

形が出来たところで、下地材のラスカットを全面に張り、コーキングで防水処理をして大工さんの仕事は終了です。

このあと板金屋さんに笠木をつけてもらい、左官屋さんによる仕上げの作業に入ります。

;
